Novembre Décembre 2006 :

L'histoire devient difficile à raconter, en fait, comme dans certaines séries télévisées, il y en a plusieurs qui se déroulent en même temps, et en plus les acteurs ne sont pas toujours les mêmes.

Pour rendre compte de cette période il nous a semblé plus clair de séparer chaque histoire, donc de suivre l'évolution des travaux de chaque pièce.



Notre objectif est que toutes les activités soient regroupées dans le local pour le début de 2007.

Certaines pièces sont indispensables, le local du matériel, le secrétariat et les sanitaires, on y travaille en priorité.

La tisaneriela petite salle de réception et le hall d'entrée seront utiles bien sur, mais s'il le faut peuvent attendre

En ce début de novembre il reste beaucoup à faire, mais cela semble possible.

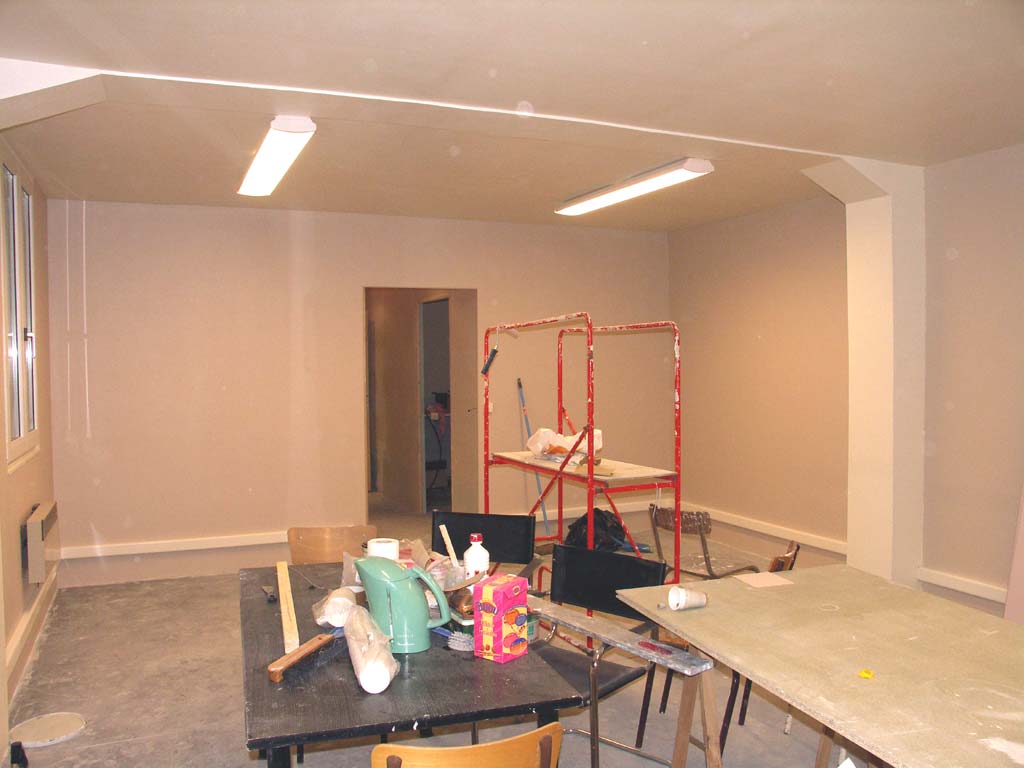

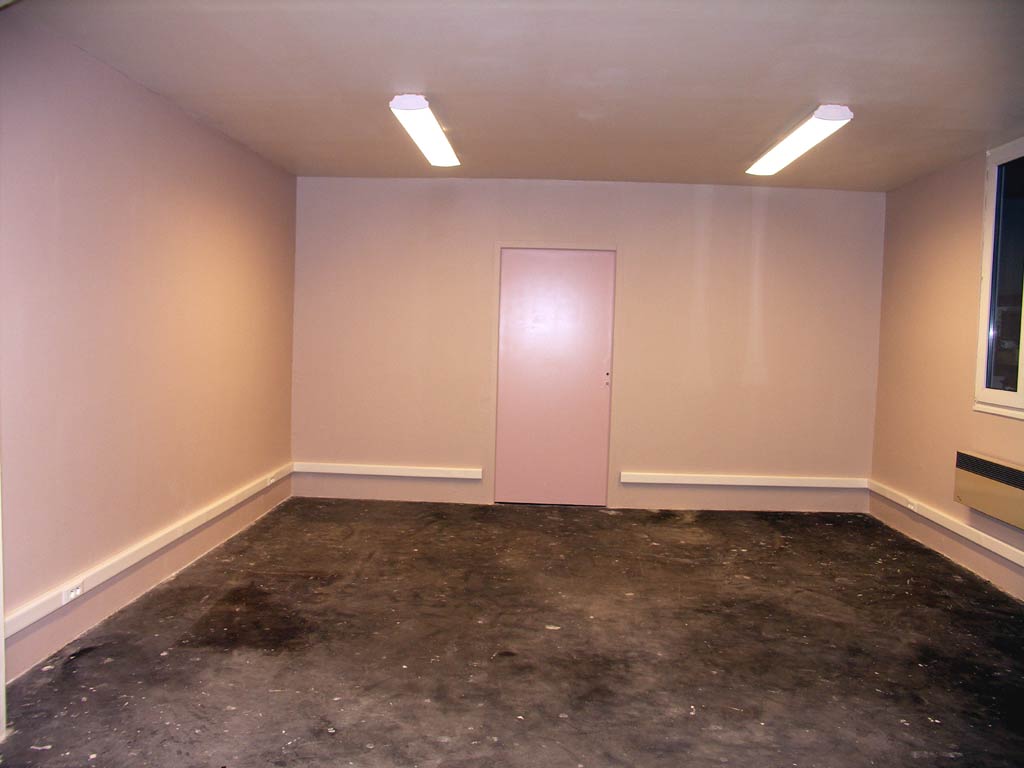

La salle de réunion sert actuellement de vestiaire et de stockage de matériaux ou meubles en attente. On s'en occupera plus tard.



Le local du matériel :

On le veut simple et fonctionnel.

Il sera meublé avec des étagères, une peinture au mur suffira, le sol sera peint quand on aura le temps.

On y stockera les matériels et denrées sensibles, la salle devra être hors gel, un mur vers l'extérieur sera isolé.

Le 27 décembre l'urgence est assurée.

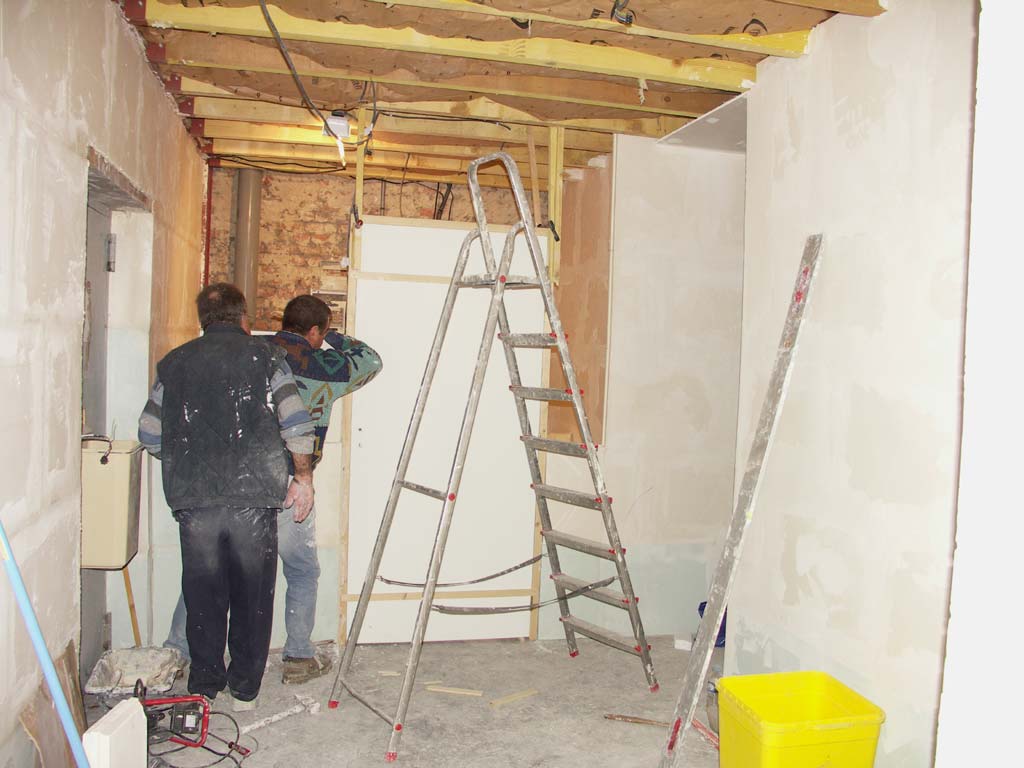

Début novembre, préparation du plafond ...

Isolation du mur et habillage des poteaux ...

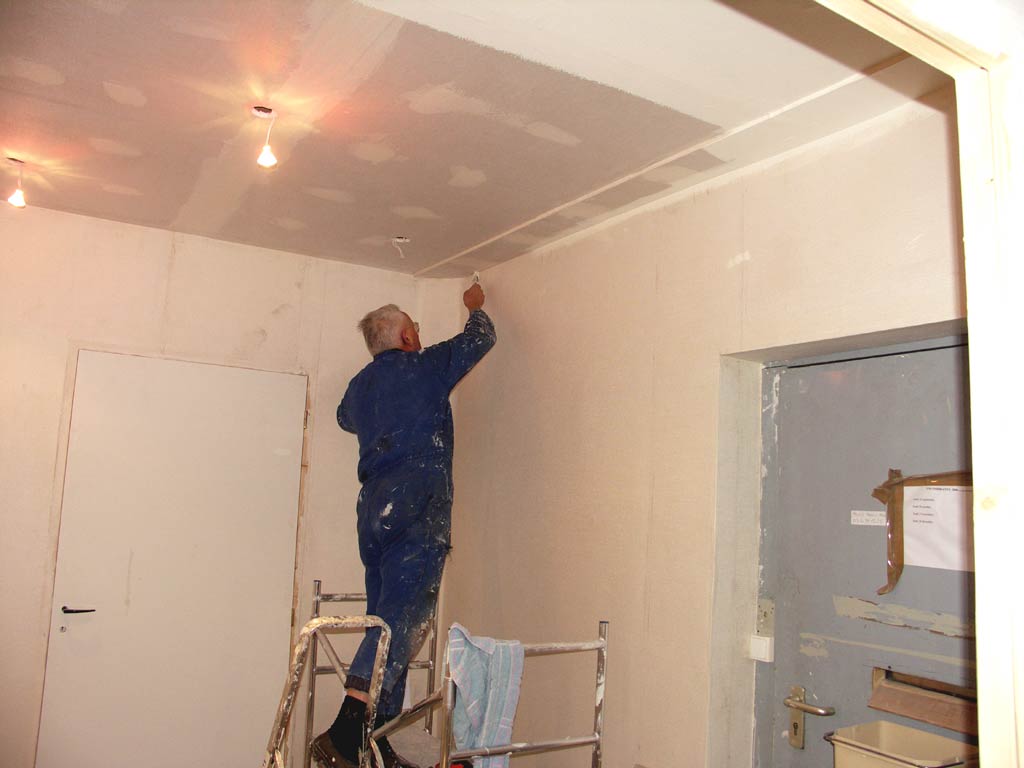

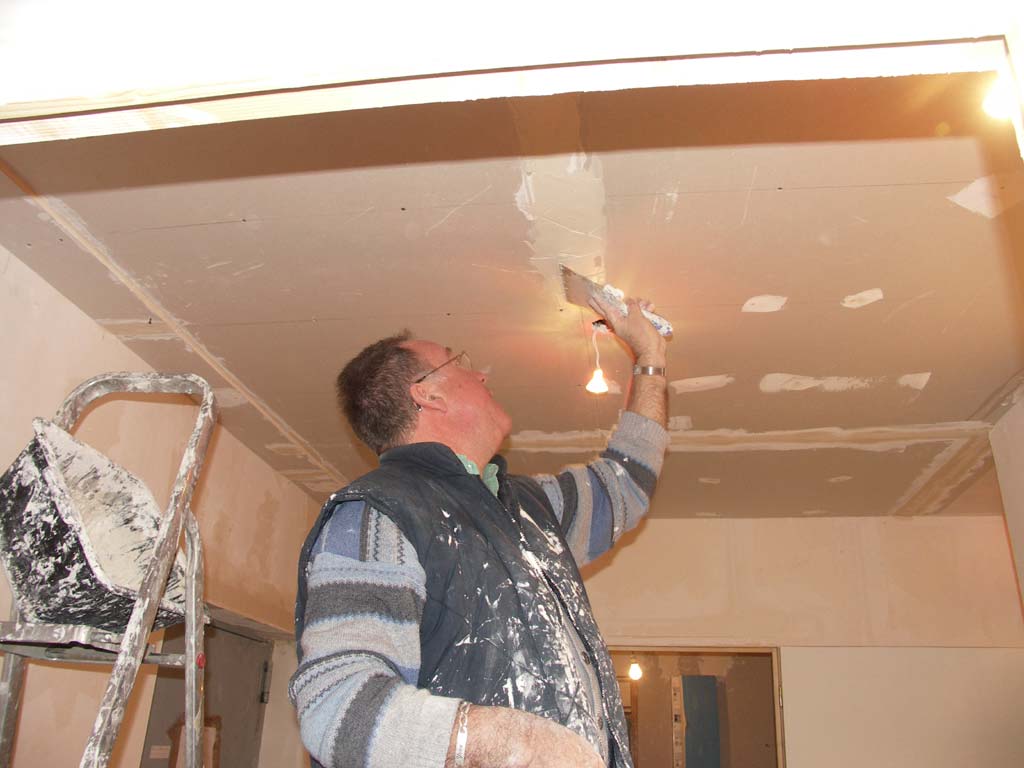

La peinture du plafond (première couche)

La peinture des murs (première couche)

Le 7 décembre c'est prêt, il y a même les luminaires.

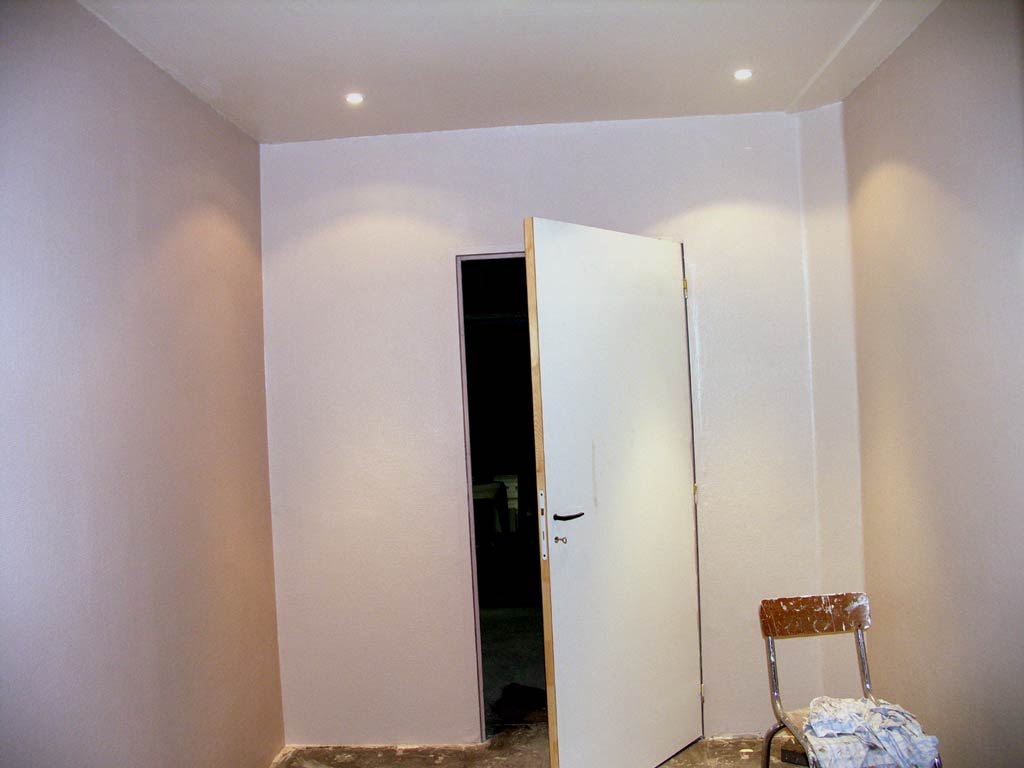

Il ne manque que les prises de courants et l'interrupteur.

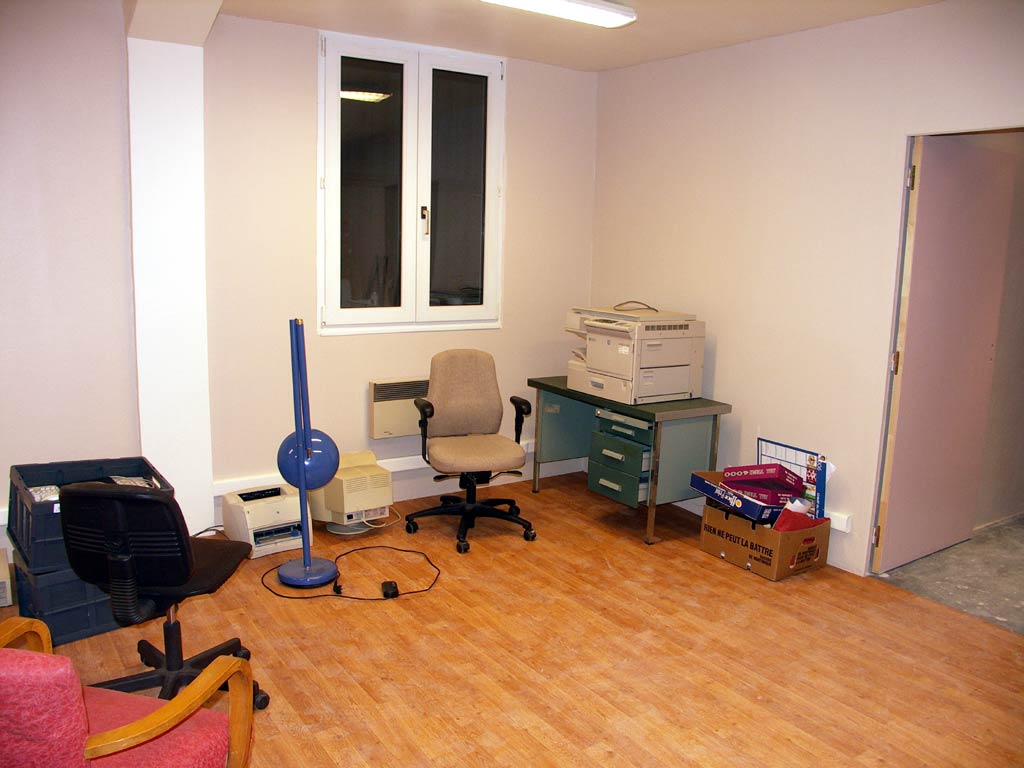

Le 20 décembre, il y a des étagères.

Le secrétariat :

On va y recevoir, il sera simple mais devra aussi être accueillant.

Fibre de verre au mur avec une simple peinture, le choix de la teinte est toujours délicat. après quelques hésitations, le résultat semble plaire à tout le monde ...

Un grand nettoyage du sol et on peut poser le revêtement de sol, la pièce gagne en chaleur.

La fin décembre est active, mais tout s'enchaîne sans stress.

Le basculement de la ligne téléphonique se fait en douceur.

En deux voyages l'ancien secrétariat est déménagé.

Les meubles sont montés et mis en place.

Le 27 décembre comme prévu la pièce est prête, il n'y a plus qu'à s'installer ...

Fibre de verre au plafond (des lais de plus de 4 mètres)

Nettoyage des fenêtres

Peinture au plafond (fin de la première couche)

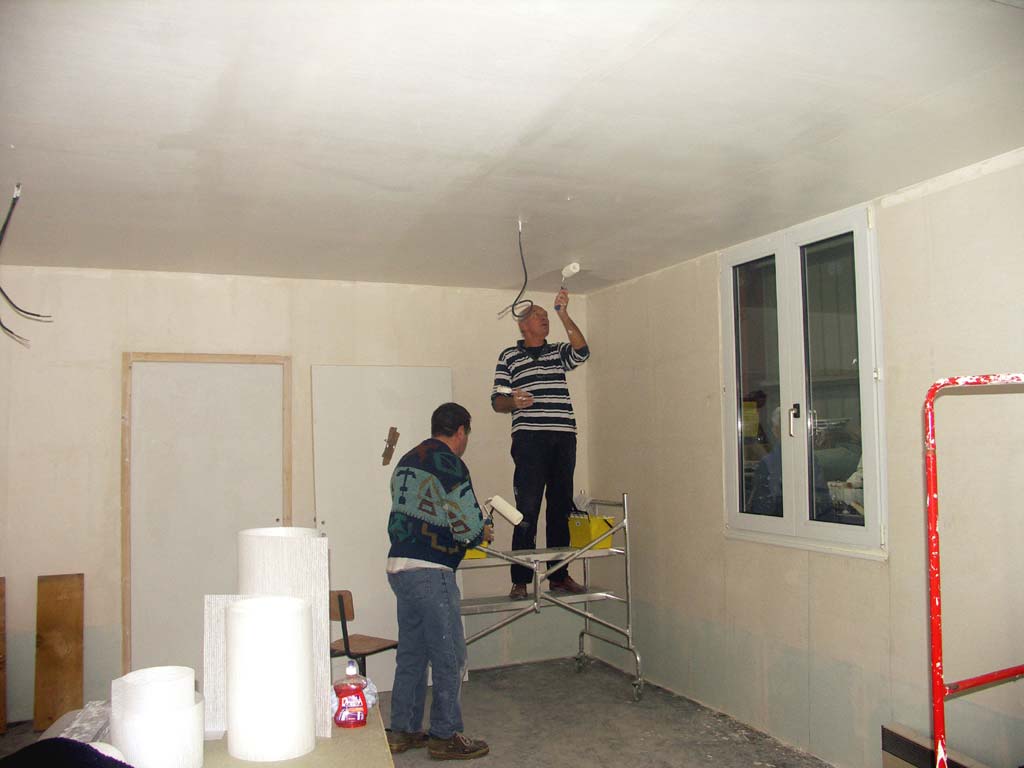

Fin novembre, les luminaires définitifs, la pièce se civilise.

Une impression de maison habitée, plus chaleureuse qu'un simple chantier.

Le 7 décembre, la peinture est terminée.

Le 13 l'électricité est installée.

Il faut maintenant vider la pièce et nettoyer le sol.

Le 20 décembre, début du nettoyage

C'est propre, ça sèche.

Pose du revêtement de sol.

Le 21 décembre, la ligne téléphonique est basculée, ça marche.

Début du montage des meubles.

Le 22 décembre le matériel de la rue de Solferino est là.

Le 27 les meubles principaux sont montés.

Il n'y a plus qu'à s'installer ...

La tisanerie et la petite salle de réception

Ce sont des salles annexes, mais elles auront leur utilité.

La tisanerie sera d'abord un lieu de convivialité et permettra de fournir des boissons chaudes ou fraiches à nos bénévoles et à  nos visiteurs.

La petite salle de réception servira à assurer la discrétion de certains entretiens ou fournira un lieu de travail retiré et calme.

Les pièces sont petites, il y a peu de recul pour le photographe, ces quelques photos veulent vous permettre de visualiser l'état des travaux.

Le 13 décembre, le plombier est passé, l'eau arrive (et s'évacue).

Le 20 décembre nettoyage ....

... et pose du lino.

Le 21, Francis et son apprentis, on pose les meubles.

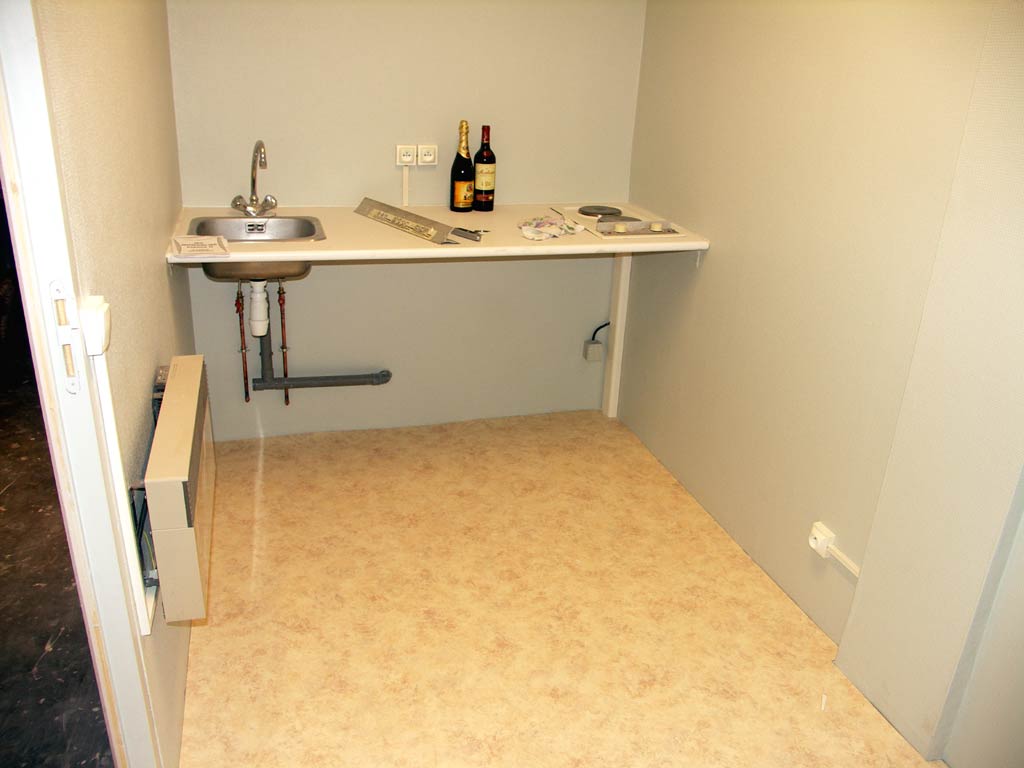

Le résultat, il ne manque que le réfrigérateur, il doit être néttoyé.

La petite salle, le 7 décembre. Il y a déjà la lumière. c'est la deuxième couche de peinture.

Le 21 décembre, elle est prête.

Le hall d'entrée

C'est la première pièce où l'on pénètre, Il devra être accueillant.

Il n'était pas prioritaire, maintenant que tout est bien avancé on y travaille.

Il reste deux murs à monter, coté sanitaire et aire de stockage, et puis il y a le plafond ...

Le 23 novembre, la facade coté rue a été isolée. On apperçoit l'embryon des sanitaires.

Les sanitaires, état au 23 novembre

Pour fixer la porte.

La porte est installée, le mur monte vite.

Il faut que ça colle, sans déformer le montant.

De l'autre côté du hall, on ferme le mur vers l'aire de stockage.

Le 30 novembre c'est fermé.

Le 7 décembre, vue depuis la porte d'entrée.

Le même jour, le plafond vient d'être posé.

Le 20 décembre, la fibre de verre est collée, première couche de peinture.

Le 21, plafond et murs sont terminés.



LES SANITAIRES

C'est plus qu'utile, c'est nécessaire. Bien sur ils seront accessibles aux handicapés.

La pièce n'est pas bien grande, mais son histoire mérite plusieurs chapitres.



Histoire d'Eau ...

L'eau n'arrivait pas dans le local, il fallait l'amener.

Mauvaise surprise (la seule jusqu'à présent), la conduite principale est de l'autre côté de la rue, il faut donc ouvrir toute la chaussée, et ce n'est pas gratuit.

Dans le local, la fosse  du compteur doit être percée dans ce qui sera les sanitaires. Moments épiques, bruits, poussières, la dalle confirme sa bonne qualité.

Là encore tout s'enchaine, le perçage de la fosse à peine terminé l'entreprise qui doit faire l'installation s'annonce, avec 8 jours d'avance mais on ne s'en plaindra pas.

Le 16 novembre le marteau piqueur réveille la rue Jeanne d'Arc ...

Ce ne sont pas les sanitaires définitifs, seulement une protection du perçage de la dalle

Une équipe très efficace, en fin de matinée le tuyaux a traversé la route.

Pendant le repas on sympathise.

C'était le beaujolais nouveau, mais ils sont restés sérieux, coca cola et jus de raisin.

Le tuyaux arrive dans la fosse. L'outil pour percer la conduite sera là demain matin.

Le 17 novembre au petit matin, l'eau coule, le compteur est posé.

Le Trou :

Il avait été dur à creuser, la dalle est de très bonne qualité.

Le compteur est installé, maintenant il faut habiller la fosse et la recouvrir

Sans être difficile, le travail est délicat. Il y a fallu de l'ingéniosité et de la patience ...

La conduite d'évacuation des eaux de pluie est apparente, il faut la protéger.

La pièce va être fréquentée, le couvercle doit être solide et ne pas gêner les déplacements.

L'état d'origine, le compteur est installé.

l'assise prend forme.

Ca y est presque.

Le Plombier :

Avoir l'eau c'est important, mais l'évacuer c'est aussi nécessaire.

Il a été le bienvenu. Il s'est mis au travail avec le sourire.



"C'est l'plombier". Un optimiste à déjà prévu du papier, mais il faudra attendre encore un peu.

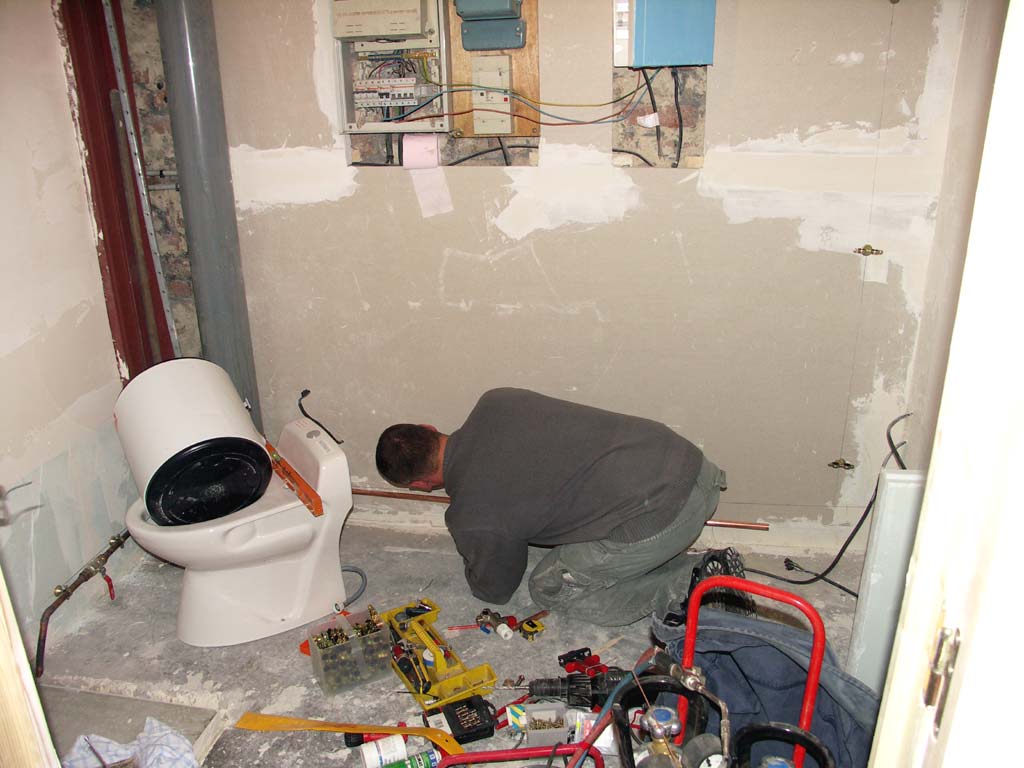

Il est revenu plusieurs fois ... Le 13 c'est monté, ça marche !

Le lavabo (récupération) est posé et il y aura l'eau chaude (un peu).

Les Finitions :

Les fonctions de base sont assurées, les sanitaires sont opérationnels, on peut s'attaquer aux finitions.

Elles se feront suivant le temps disponible.

Le 27 décembre la première couche de peinture est en place, le lavabo a reçu ses carrelages, il y a encore du travail à faire mais la pièce peut servir.

La descente des eaux de pluie est isolée et cachée.

Les dernières plaques de plafond.

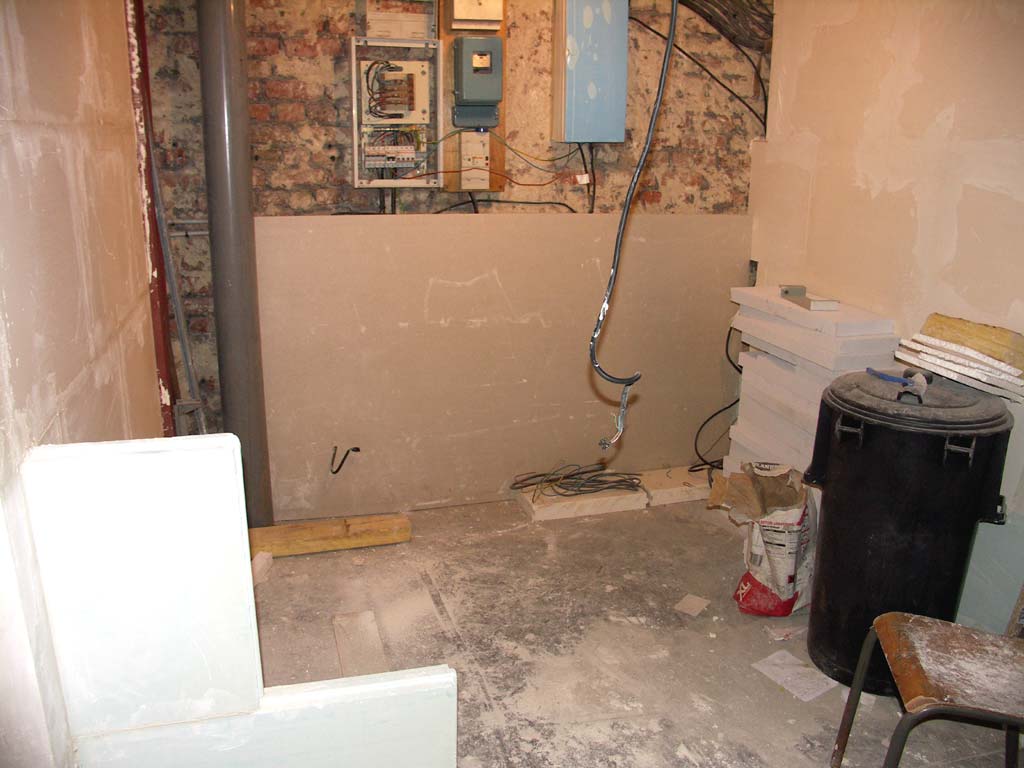

Les derniers morceaus de placo autour de l'armoire électrique.

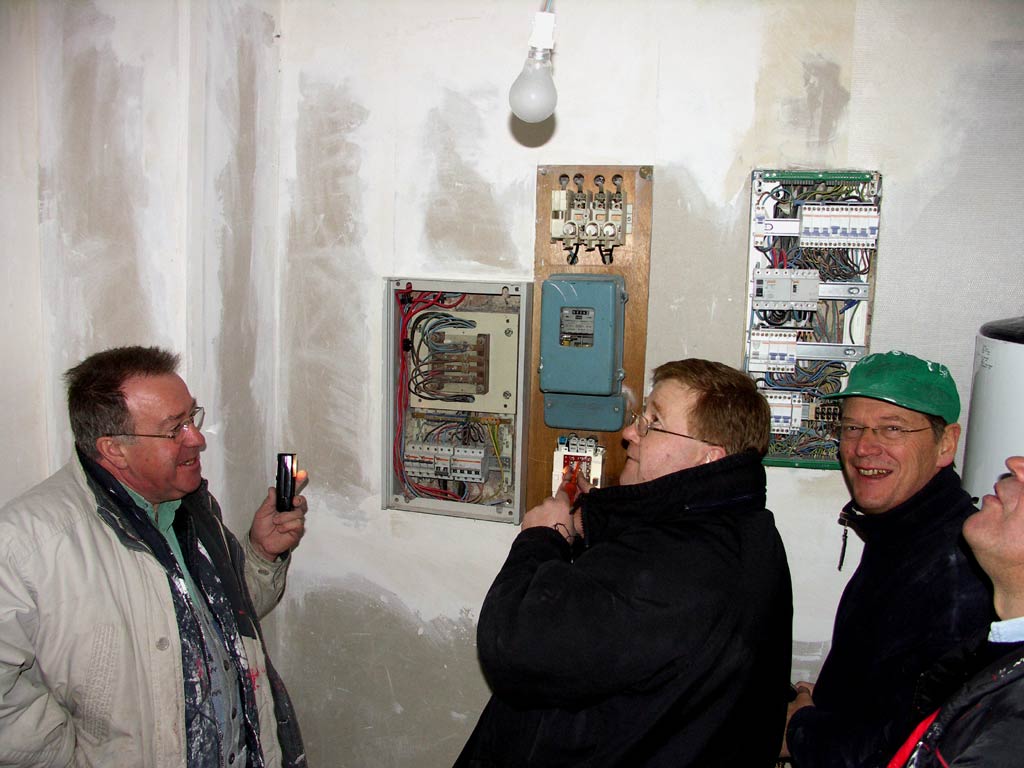

EDF est venu, ça a fait des étincelles, il y a un nouveau disjoncteur.

La peinture est pratiquement terminée, au dessus du lavabo il y aura des carrelages.





L'AIRE DE STOCKAGE

Jusqu'ici nous nous sommes surtout intéressé à la construction des bâtiments, et à l'intérieur des pièces. Mais la plus grande partie de la surface du local se trouve à l'extérieur.

On y a stocké puis coupé les carreaux de plâtre, on y a préparé la colle et l'enduit pour les murs, elle a servi de dépôt aux matériaux, gravats et mobiliers en attente.

Sur les photos précédentes on la voit encombrée, poussiéreuse. Il va falloir la préparer pour ses fonctions futures; dégager, nettoyer, peindre, ranger.

D'autres histoires .....



La Balustrade :

Elle était nécessaire pour pouvoir utiliser la plate-forme en sécurité, mais nous ne pensions pas la réaliser si vite.

Francis, notre menuisier, après avoir ajusté et rénové les éléments de cuisine a proposé de la monter immédiatement

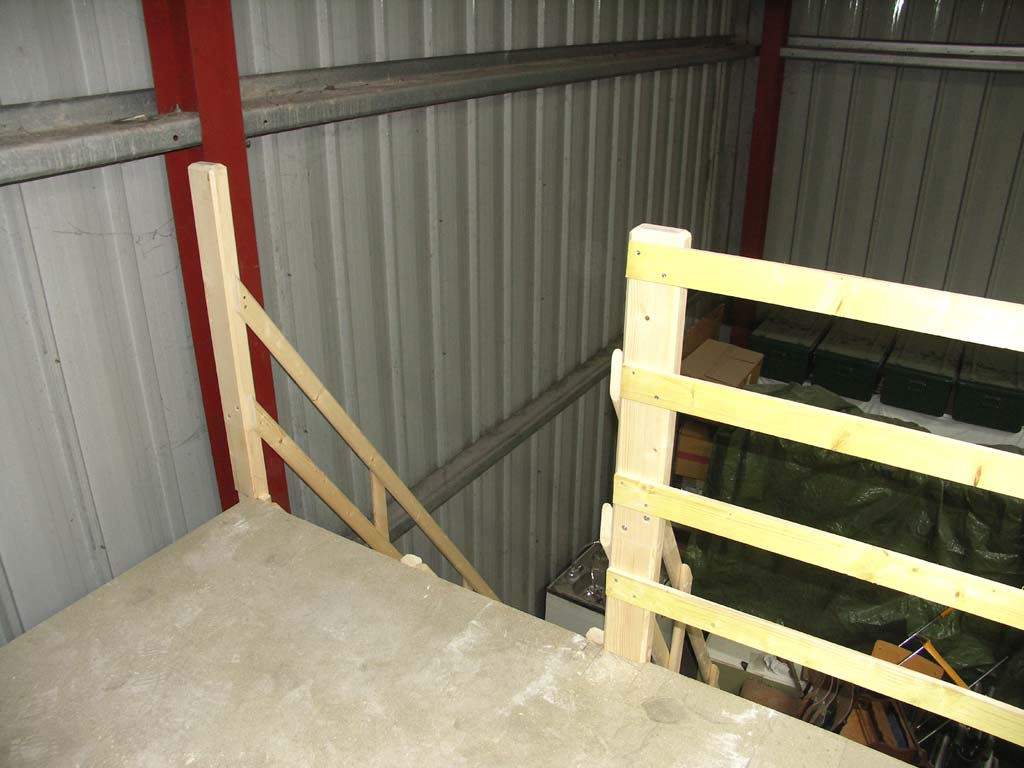

Il a utilisé les coupes des poutres de la charpente. Une fois sciées, rabotées, assemblées, ces chutes sont devenues des poteaux très présentables et très solides.

Deux escaliers de meunier achetés en kit permettront la circulation de deux personnes transportant une charge.

Un travail de professionnel, merci Francis.

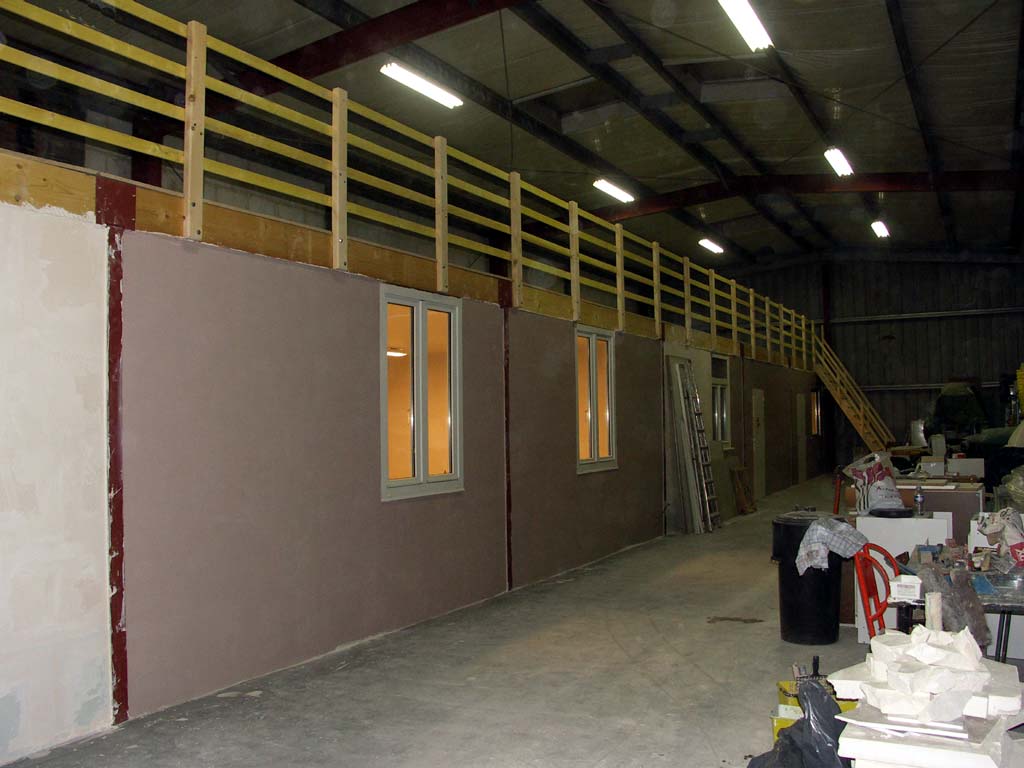

La Plateforme avant ...

Les poteaux sont bien ancrés.

Ca prend forme.

Le "mulet de service" livre les escaliers et les deux dernières portes.

Assemblage des escaliers : "Je double les vis ça sera plus solide".

Montage dans les règles.

Plus que trois planches.

Le résultat ...

Une grande surface utilisable en toute sécurité.

L'escalier est raide, mais il y a deux mains courantes.

On utilise les compétences : ajustage des portes.

Du beau travail !

Le Mur Extérieur :

Il a été longtemps laissé brut de construction, sa finition n'était pas urgente.

Mais à force d'y finir les fonds de colle et d'enduit ou d'y passer le quart d'heure avant les repas ou le départ, il s'est retrouvé assez propre pour être peint.

Le nettoyage hebdomadaire ...

Déjà lieu de convivialité.

Le 14 décembre, la première couche, tout en bavardant ...

... ça prend tournure.

Le 20 et 21, on continue ...

... malgrés le froid.

Fin Décembre 2006

Nous avons déménagé, il reste du travail mais les locaux sont utilisables. Notre objectif principal est atteint.



Une autre histoire commence, cela mérite une nouvelle page ....
